雄商高铁首条500千伏超高压电力线路完成迁改

发布时间 2025-01-05 10:28 来源: 河北新闻网

河北新闻网5月8日讯(河北日报记者郭东)今天,京雄商高速铁路(河北段)雄安新区至商丘段(简称“雄商高铁”)首条500千伏超高压电力线路“台邑Ⅰ线”顺利完成迁改任务,为雄商高铁跨大广高速连续梁施工扫清了障碍。

京雄商高速铁路是我国高速铁路网“八纵八横”高速铁路之京港(台)通道的重要组成部分,是纵贯京津冀协同发展、雄安新区、长江经济带三大战略的重要桥梁,线路途经3省9市25县(区),长552公里,建设工期4年。按照河北省政府的安排部署,河北建投交通投资有限责任公司作为京雄商高铁(河北段)项目建设的省方出资人代表,同时负责河北境内“三电”及管线迁改工作。

“台邑Ⅰ线”500千伏超高压输电线路呈西南偏北走向,在河北衡水枣强县与雄商高铁建设线路形成交叉跨越,因原线路塔身高度低、跨越夹角小等均不符合高铁建设标准。依据设计要求,需将既有“台邑Ⅰ线”93#至95#铁塔区间的线路向东迁改,提升导线高度,扩大线路夹角后再接回既有96#铁塔。通过迁改,将原有直线线路“打个弯”,巧妙地为雄商高铁在电力线路下方穿行创造了条件,并保证了电力设施和高铁的安全运行。

中铁一局电务公司雄商高铁迁改项目部现场负责人南江介绍,“台邑Ⅰ线”500千伏超高压电力线路迁改,需拆除既有线路3基铁塔和线缆13680米,新建耐张塔与直线塔各三座,架设导线18600米。该条超高压电力线路迁改的顺利完成,是京雄商高铁(河北段)完成的首条500千伏线路迁改,为雄商高铁顺利建设打下坚实基础,为后续6条500千伏及以上超高压电力线路的顺利“搬家”起到了示范引领作用。

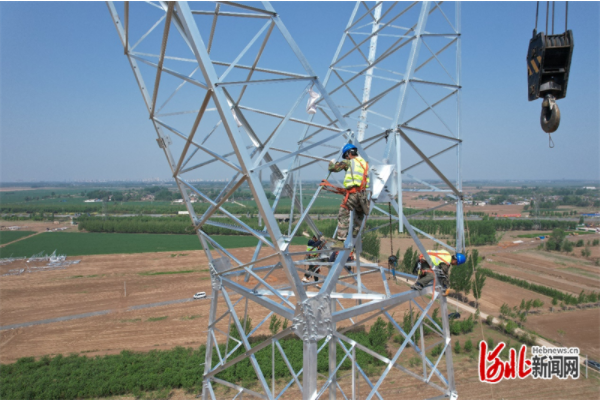

新铁塔组立。项目建设方供图。

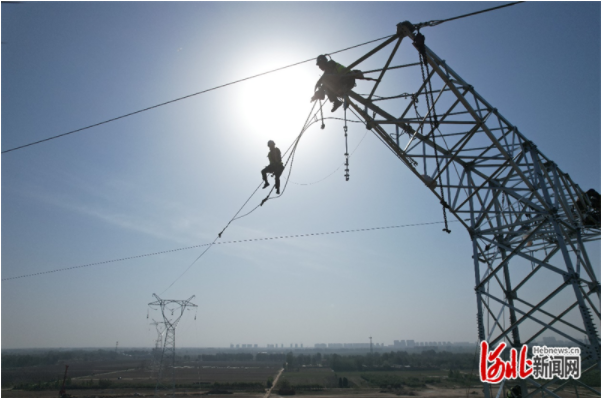

高空作业。项目建设方供图。

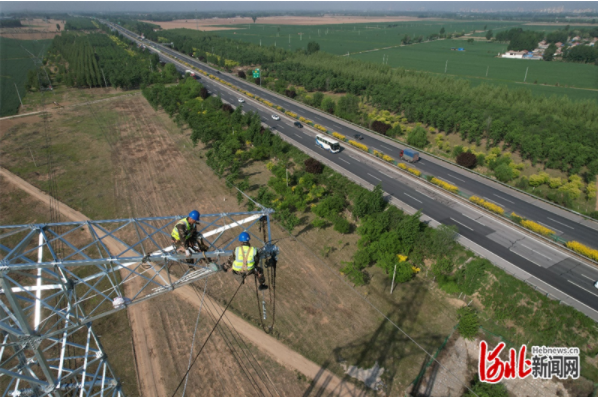

高空作业连接光缆。项目建设方供图。

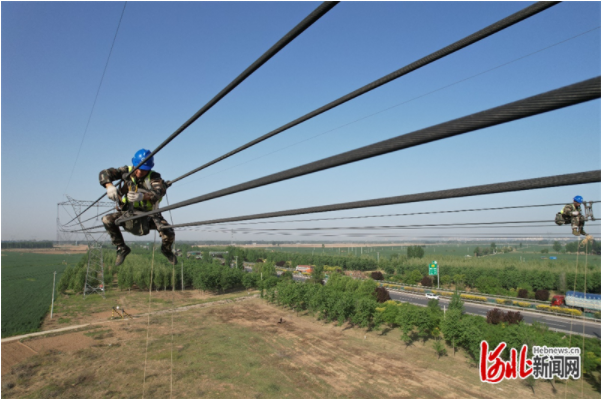

作业人员胆大心细。项目建设方供图。

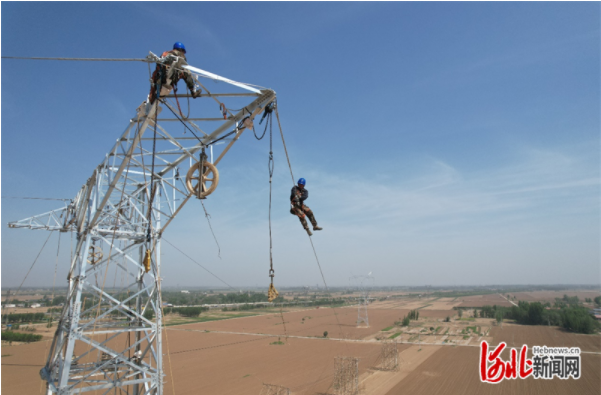

施放引导绳。项目建设方供图。

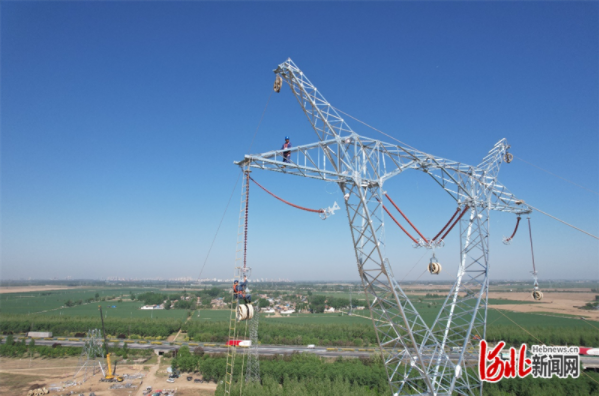

新建耐张塔。项目建设方供图。

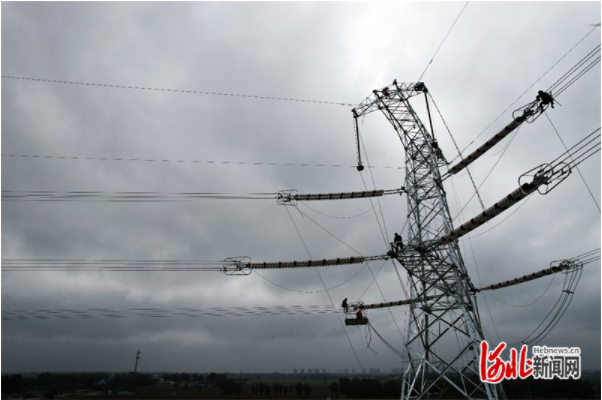

拆除旧线路间隔棒。项目建设方供图。

扫描二维码分享到手机

河北法治报

微博

河北法治报

微信

法治动态
北大思政实践课教育基地落地雄安新区检察分院
2025年雄安新区知识产权宣传活动举办
2025年河北省知识产权宣传周版权宣传活动启动
大数据研判助推司法救助质效提升
新修订的生态环境行政处罚办法7月1日起施行
市域治理

走,到雄安去!

雄安上新啦④丨零碳建筑长啥样
聚焦雄安新区 | 第二届雄安未来之城场景汇正式发布
在雄安和“未来”握手|大模型重塑未来
数字报纸
